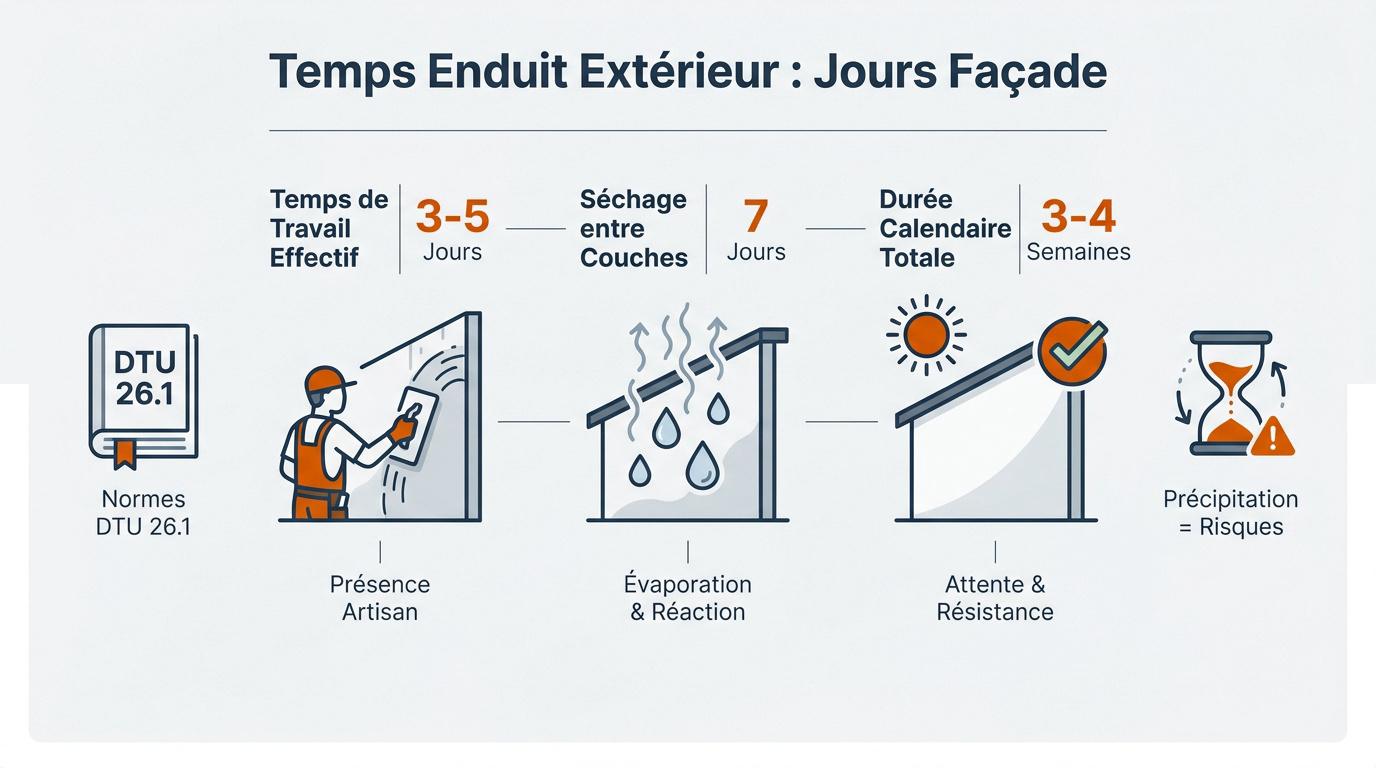

Pour un chantier de 100 m², le travail effectif ne dure que 3 à 5 jours, mais la durée calendaire totale s’étale généralement sur 3 à 4 semaines complètes.
On finit souvent par s’impatienter devant un échafaudage qui semble immobile alors que les pauses techniques sont vitales. Nous allons voir ensemble comment organiser votre planning en respectant les délais de séchage imposés par le DTU 26.1 pour garantir la pérennité de votre façade. Savoir combien de temps pour enduire un mur extérieur permet d’éviter les malfaçons coûteuses et de coordonner sereinement vos travaux de rénovation 🏠.
Temps enduit extérieur : combien de jours pour une façade ?
Un chantier de façade dure 3 à 5 jours de travail effectif, mais s’étale sur 3 à 4 semaines calendaires. Le respect des 7 jours de séchage entre couches et des normes DTU 26.1 garantit l’adhérence. 🧱
Travail effectif : 3 à 5 jours (100 m²).
Durée calendaire : 3 à 4 semaines.
Note : L’absence du maçon est une nécessité technique pour l’évaporation.
Alors, comment expliquer ce décalage entre la présence sur site et le temps de réaction chimique des matériaux ? C’est ce que nous allons voir.
Distinguer temps de travail et durée calendaire
Le temps de travail correspond aux heures où l’artisan projette ou taloche activement. C’est une présence physique intense mais discontinue sur votre échafaudage. Nous parlons ici de pur effort manuel.
La durée calendaire englobe les phases d’attente passive obligatoires. Le maçon quitte le site pour laisser l’eau s’évaporer tranquillement. C’est une étape invisible mais vitale.
Pensez à bien anticiper pour réussir son bricolage facile grâce à une organisation sans faille. La patience paie toujours.

L’influence des normes DTU 26.1 sur le planning
Le DTU 26.1 impose des délais stricts entre chaque passe d’enduit. Ces règles de l’art ne sont pas négociables pour la solidité. Elles dictent le rythme du planning global sans exception possible.
Ignorer ces pauses techniques annule souvent les garanties constructeur. L’artisan doit justifier ces arrêts auprès du client impatient. C’est une question de sécurité pour votre bâti.
Ces pauses permettent la carbonatation profonde du mortier. Le mur gagne alors sa résistance mécanique finale. Bref, le temps travaille pour vous.
Pourquoi la précipitation est l’ennemie du façadier
Vouloir finir trop vite provoque des micro-fissures. L’enduit n’a pas le temps de se rétracter normalement. Le résultat esthétique en pâtit durablement et gâche tout.
La patience est un investissement pour votre patrimoine. Un séchage lent assure une protection contre les intempéries. C’est le secret d’une façade qui vieillit bien.
La hâte sur un échafaudage se paie souvent par des années de réparations coûteuses et de déceptions visuelles.
Estimations précises pour 50 m² et 100 m²
Après avoir compris les contraintes théoriques, passons aux chiffres concrets selon la surface de votre projet.
Le cas d’école des 100 m² de façade
Pour 100 m², comptez environ 4 jours de main-d’œuvre réelle. Cela inclut le montage de l’échafaudage et la projection. L’équipe travaille généralement en binôme.
Selon les recommandations du CSTB, réduire le délai de séchage entre les couches, même de seulement deux jours, multiplie par trois le risque de pathologies sur la façade.
Globalement, le chantier occupera votre terrain pendant un mois. Les phases de séchage occupent 80 % de ce temps total. C’est la réalité logistique standard.
Prévoyez une marge pour les aléas. Un jour de pluie décale souvent l’ensemble de la planification.
Pourquoi 50 m² ne sèchent pas plus vite
Une petite surface demande autant d’attention qu’une grande. L’eau s’évapore à la même vitesse sur 10 m² ou 100 m². Le temps de prise reste identique.
La logistique reste lourde pour 50 m². Il faut protéger les fenêtres et installer les protections. Le temps de préparation est incompressible.
Ne croyez pas gagner des semaines sur un petit pignon. Le rythme des matériaux commande toujours l’artisan.
La réalité des pauses techniques obligatoires
| Étape | Durée Travail | Délai Séchage |
|---|---|---|
| Préparation | 8 à 10 Heures | 2 à 3 Jours |
| Gobetis | 4 à 6 Heures | 7 Jours |
| Corps d’enduit | 6 à 8 Heures | 7 à 14 Jours |
| Finition | 5 à 8 Heures | 15 à 21 Jours |
Ces périodes d’arrêt permettent de vérifier la stabilité du support. On observe si des fissures apparaissent avant la couche finale.
La météo peut doubler ces temps de pause. L’humidité stagnante empêche le mortier de tirer correctement.
Le travail de fond : une préparation minutieuse
Avant de projeter la moindre goutte d’enduit, la préparation du mur détermine 90 % de la réussite finale. C’est l’étape invisible mais capitale qui fait toute la différence entre une façade qui tient et une autre qui s’effrite ! 🏠
Nettoyage et traitement des fissures rebelles
Le nettoyage haute pression élimine les mousses et poussières. C’est une étape bruyante mais indispensable pour l’accroche. Un mur sale rejette l’enduit neuf.
Les fissures de plus de 2 mm exigent un pontage. On utilise souvent une trame en fibre de verre. Cela évite les spectres après séchage.
Selon les recommandations du CSTB, réduire le délai de séchage entre les couches, même de seulement deux jours, multiplie par trois le risque de pathologies sur la façade.
Une mauvaise préparation cause souvent un Placo collé au MAP se décolle. L’adhérence reste le point critique.
Masquage et protection des points singuliers
Le bâchage des menuiseries prend une demi-journée entière. On protège aussi les sols et les gouttières. C’est la garantie d’un chantier propre sans bavures.
La pose des profilés d’angle assure des arêtes parfaites. Ils servent aussi de guides pour l’épaisseur de l’enduit. Vous ne voulez pas de coins arrondis ou fragiles !
Une bonne protection réduit le temps de nettoyage final. L’artisan gagne en efficacité sur les finitions. On évite ainsi de frotter les vitres pendant des heures. ✨
Le délai de séchage après lavage haute pression
Attendez 48 à 72 heures après le lavage. Le support doit être sec à cœur avant l’enduisage. L’humidité piégée causerait des cloques.
Un mur gorgé d’eau empêche la carbonatation. L’enduit risque de rester mou trop longtemps. Vérifiez toujours la porosité avant de commencer.
Savoir combien de temps pour enduire un mur extérieur permet d’éviter la précipitation et d’organiser sereinement les travaux de rénovation pour un résultat esthétique et durable.
C’est un peu comme arroser du béton frais pour stabiliser la matière. La gestion de l’eau est une science exacte.
Monocouche ou traditionnel : le match de la productivité
Le choix du type d’enduit va radicalement modifier le calendrier de vos travaux de façade.
| Critère | Enduit Monocouche | Système Traditionnel |
|---|---|---|
| Temps d’application | 1 jour (6 à 8h) | 3 jours |
| Durée totale (calendaire) | 16 à 20 jours | 25 à 35 jours |
| Nombre de passes | 1 ou 2 passes serrées | 3 couches distinctes |
La rapidité fulgurante de l’enduit monocouche
Le monocouche se projette mécaniquement en deux passes serrées. On gagne un temps considérable sur les temps de séchage intermédiaires. C’est la solution moderne.
Le rendement peut atteindre 50 m² par jour. L’épaisseur est régulée par la machine à projeter. La finition se fait dans la foulée.
Voici les points forts de cette méthode :
- Gain de temps important sur le planning.
- Coût réduit grâce à la mécanisation.
- Uniformité parfaite des couleurs sur la façade.
La patience exigée par le système multicouche
L’enduit traditionnel demande trois étapes distinctes. Le gobetis assure l’accroche, puis le corps d’enduit redresse le mur. Enfin, la finition apporte l’aspect décoratif final.
Chaque couche nécessite plusieurs jours de repos. Le chantier s’allonge de deux semaines minimum.
Pour comprendre la rigueur de la préparation, découvrez notre guide sur le dosage du mortier bâtard pour vos mélanges.
Le cas particulier de la chaux et de la carbonatation
La chaux aérienne durcit au contact de l’air. Ce processus chimique est très lent mais durable. Il permet au mur de respirer naturellement.
Les passes fines doivent être espacées de 24 heures. On évite ainsi les surépaisseurs qui pourraient fissurer. C’est un travail d’orfèvre très méticuleux.
La chaux ne sèche pas, elle vit et se transforme lentement en pierre au fil des semaines.
Réduire le délai de séchage entre les couches, même de deux jours, multiplie par trois le risque de pathologies selon le CSTB !
Séchage entre couches et risques de malfaçons
Respecter les intervalles de repos est la seule assurance contre les désordres esthétiques et structurels futurs.
La règle d’or des 7 jours de repos
Laissez reposer le corps d’enduit une semaine entière. L’eau de gâchage doit s’évacuer totalement vers l’extérieur. Le mortier stabilise ainsi son volume final.
Recouvrir trop tôt emprisonne l’humidité résiduelle. Cela crée des tensions internes entre les couches. Le risque de décollement devient alors très élevé.
Ce délai de 7 jours est une moyenne. Il varie selon l’exposition du mur au vent.
Selon les recommandations du CSTB, réduire le délai de séchage entre les couches, même de seulement deux jours, multiplie par trois le risque de pathologies sur la façade.
Faïençage et décollements : les prix de la hâte
Le faïençage ressemble à une toile d’araignée fine. Il apparaît quand la couche de finition sèche trop vite. C’est souvent le signe d’un manque d’arrosage préalable.
Le CSTB rapporte que la hâte cause 30 % des sinistres. Les infiltrations d’eau suivent ces micro-fissures invisibles.
Un décollement partiel oblige à tout refaire. Le coût de la réparation dépasse largement l’économie de temps.
Astuces d’expert pour tester la maturité du mur
Grattez l’enduit avec l’ongle pour tester sa dureté. S’il s’effrite comme du sable, il est trop sec. S’il marque profondément, attendez encore.
Observez la couleur de la façade au soleil. Une teinte uniforme indique un séchage homogène. Les taches sombres trahissent des zones encore humides.
Un testeur d’humidité professionnel reste l’outil idéal. Il donne une valeur chiffrée indiscutable avant la finition.
Savoir combien de temps il faut pour enduire un mur extérieur permet d’éviter la précipitation et d’organiser sereinement les travaux de rénovation durable.
Alors, vous voyez le problème ? Si vous vous demandez combien de temps pour enduire un mur extérieur, la réponse n’est pas seulement dans le geste, mais dans la patience. Bref, ne jouez pas avec les délais du DTU 26.1 !
Météo et saisons : quand lancer les travaux ?
Le ciel est le véritable chef de chantier d’un ravalement de façade extérieur.
Les limites thermiques entre gel et canicule
Travaillez uniquement entre 5°C et 30°C. Le gel brise les liaisons chimiques du mortier. À l’inverse, la canicule brûle l’enduit instantanément.
Un enduit grillé perd toute sa solidité mécanique. Il devient poudreux et se détache par plaques. L’évaporation brutale empêche la prise normale.
- Gel : apparition de fissures structurelles.
- Canicule : transformation du mortier en poussière.
- Vent fort : séchage superficiel trop rapide.
Selon les recommandations du CSTB, réduire le délai de séchage entre les couches, même de seulement deux jours, multiplie par trois le risque de pathologies sur la façade.
Gérer l’humidité ambiante et les risques de pluie
Une forte humidité ralentit considérablement la prise. L’enduit reste “amoureux” et difficile à travailler. La pluie battante peut lessiver un enduit frais en quelques minutes.
Surveillez les prévisions locales avant chaque passe. Une bâche de protection doit être prête à tout moment.
L’humidité influence aussi le temps de formation du bistre, impactant la santé globale des parois extérieures.
Pourquoi privilégier le printemps et l’automne
Mai et juin offrent des températures clémentes et stables. C’est la période idéale pour un séchage régulier. L’automne reste une excellente alternative avant les brumes.
Évitez novembre et ses brouillards persistants. L’humidité stagnante empêche le mur de rejeter son eau. Le chantier risque de s’éterniser inutilement.
Choisissez une fenêtre météo de cinq jours secs. C’est le créneau parfait pour les étapes critiques.
| Paramètre | Valeur recommandée |
|---|---|
| Température | Entre 15°C et 20°C |
| Humidité | Temps sec et clair |
| Saison | Printemps ou Septembre |
Équipements et logistique pour optimiser le rendement
Une bonne organisation technique permet de compenser les délais de séchage incompressibles.
Machine à projeter vs application manuelle
La machine à projeter divise le temps de pose par trois. Elle assure aussi un mélange parfaitement homogène. L’épaisseur est constante sur toute la surface.
L’application manuelle reste réservée aux petites réparations. C’est un travail physique épuisant pour de grandes façades. Le rendu visuel dépend alors du coup de main.
L’application mécanisée par projection permet de couvrir 100 m² en 6 à 8 heures, alors que l’application manuelle demande environ 30% de temps supplémentaire pour un résultat identique.
Consultez notre guide pour appliquer enduit sur OSB pour comparer les techniques.
Organisation du chantier : ombre, soleil et temps morts
Suivez la course du soleil pour travailler à l’ombre. On commence souvent par la façade Ouest le matin. Cela évite que l’enduit ne tire trop vite sous les rayons directs.
Préparez vos sacs de mortier près de la machine. Chaque minute gagnée sur la logistique réduit la fatigue.
Anticipez les points d’eau et d’électricité. Une coupure en pleine projection peut gâcher une gâchée entière.
Les finitions et l’entretien post-chantier
Attendez un mois avant d’appliquer une peinture siloxane. Le support doit être totalement passivé chimiquement. Une finition précoce risquerait de s’écailler.
Selon les recommandations du CSTB, réduire le délai de séchage entre les couches, même de seulement deux jours, multiplie par trois le risque de pathologies sur la façade.
Nettoyez votre façade à l’eau claire chaque année. Cela élimine les dépôts de pollution et les poussières. Vous prolongez ainsi l’éclat de votre investissement.
Utilisez ce conseil sur le dosage de percarbonate pour les conseils d’entretien extérieur.
Patience et qualité : le bilan final du chantier
Au terme de ces étapes, le respect du temps devient votre meilleur allié pour une façade pérenne.
- 5 jours d’action réelle sur l’échafaudage.
- 25 jours d’attente technique incompressible.
- 1 mois de délai avant toute peinture de finition.
Récapitulatif des chiffres pour une planification sereine
Retenez bien : 5 jours d’action pour 25 jours d’attente. Ce ratio est normal pour un travail de qualité. Ne pressez jamais votre artisan façadier.
Une planification réaliste évite bien des stress inutiles. Informez vos voisins de la durée réelle des travaux. L’échafaudage fait partie du paysage temporaire.
La durabilité de votre maison dépend de cette rigueur temporelle. C’est le prix de la tranquillité.
Selon les recommandations du CSTB, réduire le délai de séchage entre les couches, même de seulement deux jours, multiplie par trois le risque de pathologies sur la façade.
La garantie décennale et le respect du DTU
L’assurance décennale couvre les défauts d’étanchéité majeurs. Elle ne s’applique que si les préconisations du fabricant sont suivies. Un non-respect des délais de séchage peut invalider votre recours.
Un artisan sérieux documente ses étapes de travail. Il refuse de bâcler le séchage pour complaire au client.
Exigez toujours les fiches techniques des produits utilisés. Elles mentionnent les temps de pause obligatoires.
Derniers conseils pour un résultat esthétique durable
Vérifiez la planéité du mur à la lumière rasante. Les arêtes doivent être rectilignes et les jonctions invisibles. C’est la signature d’un vrai professionnel.
Ne lancez jamais de gros travaux en plein hiver. Attendez la douceur printanière pour un confort optimal. Votre façade vous remerciera par sa longévité.
Alors, avant de signer le procès-verbal de réception, voici votre combien de temps pour enduire un mur extérieur avec cette liste :
- Vérification de la planéité à la règle.
- Propreté impeccable des menuiseries et vitrages.
- Absence totale de micro-fissures ou de faïençage.
L’enduit doit être totalement stabilisé chimiquement avant d’envisager une finition décorative supplémentaire. Un test d’humidité final reste la meilleure sécurité.
Pour réussir l’enduisage d’un mur extérieur, retenez ce ratio vital : 5 jours de travail pour 4 semaines de patience. Respecter les 7 jours de séchage entre couches et les normes DTU garantit une façade pérenne et sans fissures. Votre rigueur aujourd’hui est le secret d’un patrimoine protégé pour demain !
